La gestión de proyectos de software no consiste solo en repartir tareas y marcar fechas: consiste en mantener alineados negocio, tecnología y calidad cuando los requisitos cambian y las dependencias se acumulan. En un proyecto digital, un pequeño fallo de alcance, pruebas o comunicación puede multiplicarse en retrasos, sobrecostes o una entrega que no resuelve el problema real. Aquí explico cómo suelo ordenar este tipo de trabajo, qué metodología encaja mejor según el caso, qué herramientas sí aportan control y qué métricas ayudan a detectar riesgos antes de que sea tarde.
Lo esencial para que un proyecto de software avance sin perder control
- Define objetivo, alcance y criterio de éxito antes de abrir el backlog.
- Elige la forma de trabajo según la incertidumbre del producto, no por moda.
- Haz visible el avance real con tableros, dependencias y documentación viva.
- Mide entrega, calidad y estabilidad, no solo actividad del equipo.
- En digitalización, la velocidad importa menos si el cambio no mejora el negocio.
Qué resuelve de verdad un buen control del proyecto
Cuando un proyecto de software se desordena, casi nunca falla por una única razón. Lo normal es una mezcla de alcance mal definido, prioridades que cambian sin criterio, dependencias técnicas que nadie había mapeado y una comunicación que llega tarde a quien decide. Yo suelo empezar por ahí, porque sin ese contexto cualquier planificación parece sólida solo hasta la primera incidencia.
Un buen control sirve para tres cosas muy concretas: reducir incertidumbre, tomar decisiones a tiempo y proteger la entrega. En software, eso implica vigilar aspectos que en otros proyectos pesan menos, como la deuda técnica, la integración con sistemas heredados, la calidad del código, la seguridad y el coste de cambiar algo a mitad de camino. Si no se gestionan, el proyecto no explota de golpe; se va debilitando poco a poco.
También cambia mucho el contexto de negocio. En una pyme o en una empresa mediana de España, el proyecto rara vez vive aislado: suele tocar ventas, operaciones, atención al cliente, cumplimiento y proveedores externos. Por eso el error más caro no es técnico, sino de alineación: construir algo correcto desde el punto de vista del desarrollo, pero inútil para el proceso que debía mejorar.
Con ese problema claro, el siguiente paso es ordenar el trabajo en fases que el equipo pueda ejecutar sin perder contexto.
Cómo ordeno el trabajo antes de escribir la primera línea de código
Yo no empezaría un proyecto serio sin una definición mínima de cinco piezas: objetivo de negocio, alcance inicial, responsables, restricciones y forma de validar el resultado. No hace falta burocracia; hace falta claridad. Si esas piezas no están, el equipo acaba resolviendo dudas una por una en lugar de construir.
Mi secuencia habitual es esta:
- Aterrizar el problema: qué se quiere mejorar, qué proceso toca y qué resultado visible debe cambiar.
- Separar alcance de deseo: qué entra en la primera entrega y qué se deja para una fase posterior.
- Mapear dependencias: sistemas, datos, personas, aprobaciones y proveedores que pueden frenar el avance.
- Definir aceptación: qué significa “terminado”, quién lo valida y con qué criterios.
- Planificar capacidad real: cuánta disponibilidad tiene el equipo, cuánto trabajo concurrente soporta y dónde están los cuellos de botella.
Un detalle que muchos equipos pasan por alto es la Definition of Done, es decir, la definición de terminado. No es un formalismo; es la barrera que evita dar por cerrada una tarea solo porque el código compila. En un entorno digital serio, terminado significa probado, documentado, revisado y listo para integrarse sin generar deuda nueva.
También me parece útil distinguir entre MVP, fase de estabilización y escalado. El MVP no es una versión “recortada” sin criterio; es la entrega mínima que valida una hipótesis concreta. Si esa hipótesis no está clara, el proyecto puede avanzar técnicamente y fracasar estratégicamente.
Cuando esa base está clara, ya sí tiene sentido elegir una forma de trabajo concreta.

Qué metodología conviene según el tipo de producto
No existe una metodología universal. Yo suelo decidir en función de dos variables: cuánta incertidumbre hay en el producto y cuánto coste tendría equivocarse en una entrega temprana. Eso cambia bastante el enfoque.
| Enfoque | Cuándo encaja mejor | Fortaleza principal | Riesgo si se aplica mal |
|---|---|---|---|
| Cascada | Requisitos estables, integraciones cerradas, alta necesidad documental | Orden, trazabilidad y control formal | Rigidez ante cambios y aprendizaje tardío |
| Agile | Producto con incertidumbre, feedback frecuente y evolución continua | Adaptación rápida y entrega incremental | Convertirse en “ágil” solo de nombre, sin disciplina |
| Híbrido | Entornos corporativos, varios stakeholders o necesidad de gobierno y flexibilidad | Equilibra planificación y adaptación | Duplicar ceremonias y ralentizar decisiones |
Agile cuando el producto todavía está aprendiendo
Agile funciona bien cuando el proyecto necesita feedback temprano y la prioridad es validar uso, valor y experiencia. Suele encajar con Scrum o Kanban, pero lo importante no es la etiqueta: es trabajar en ciclos cortos, revisar hipótesis y ajustar rápido. En proyectos digitales con mucha interacción con usuario final, esta vía reduce el riesgo de construir algo bonito que nadie usa.
Cascada cuando el cambio tiene alto coste
La cascada sigue teniendo sentido si el alcance está muy definido, el entorno regulatorio pesa mucho o una modificación tardía saldría demasiado cara. No es una reliquia; es una opción válida cuando la secuencia importa más que la experimentación. El problema aparece cuando se usa para proyectos con demasiada incertidumbre: ahí la planificación rígida suele ocultar los riesgos hasta el final.
Lee también: Programa de facturación - ¿Cómo elegir el mejor?
Híbrido cuando negocio y tecnología piden cosas distintas
En mi experiencia, esta es la opción más realista en muchas empresas. PMI lleva años señalando que los entornos reales rara vez son 100% ágiles o 100% predictivos, y yo lo veo a menudo: una parte del proyecto necesita gobernanza, otra necesita iteración rápida. El híbrido permite fijar hitos, presupuesto y validaciones clave, pero deja margen para que el equipo técnico aprenda sobre la marcha.
La metodología da ritmo, pero el proyecto solo se sostiene si todos ven lo mismo al mismo tiempo.
Las herramientas que sí ayudan a controlar un proyecto digital
Las herramientas no arreglan un mal proceso, pero sí pueden evitar que el desorden crezca. Yo las separo en cuatro capas: planificación, colaboración, ejecución técnica y visibilidad. Cuando una empresa mezcla todo en una sola herramienta “porque así se ve todo”, a menudo termina viendo menos.
En la práctica, lo que más aporta es esto:
- Backlog y priorización: para decidir qué entra primero y qué espera.

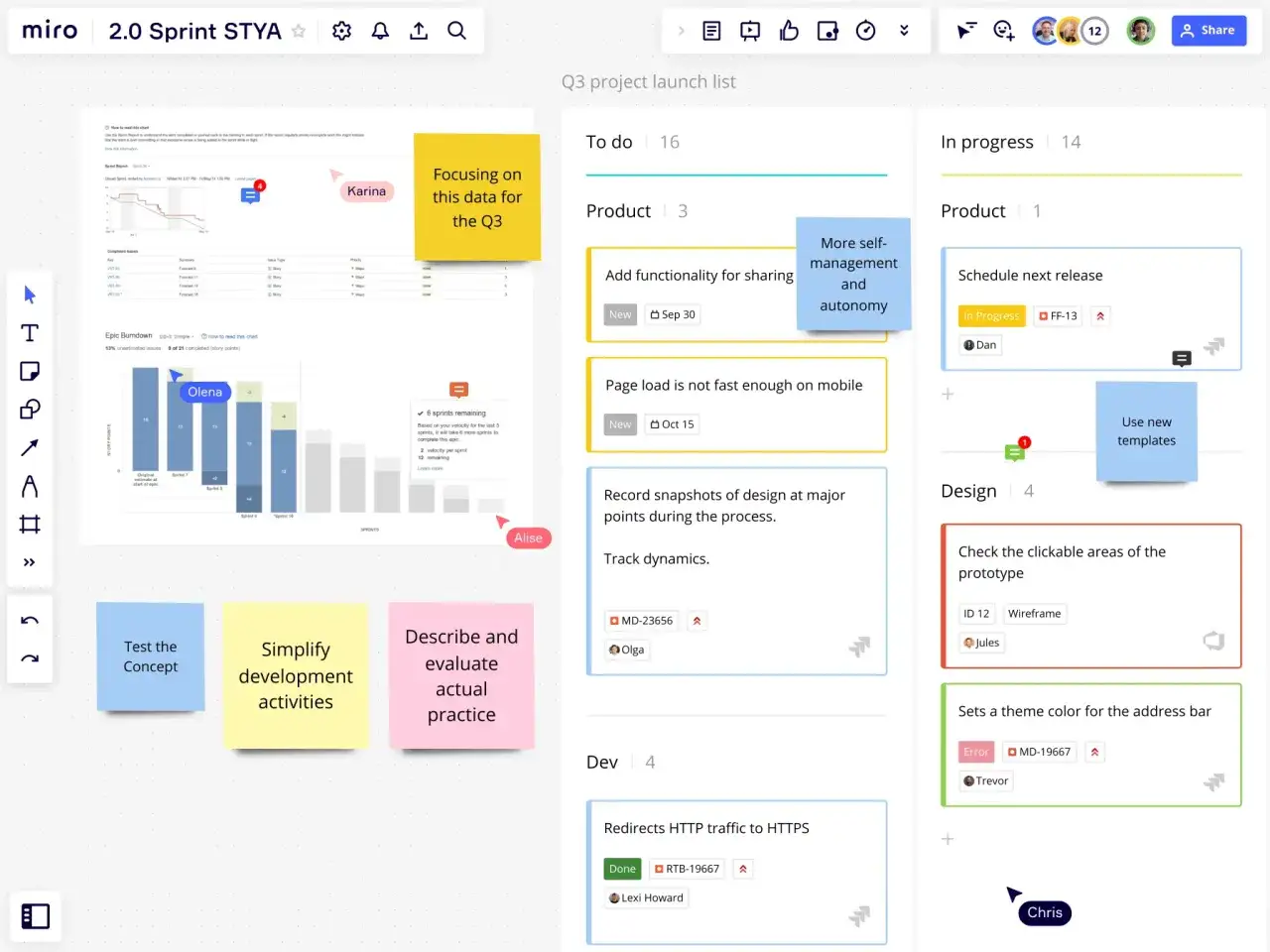

- Tablero visual: para ver bloqueos, límites de trabajo en curso y dependencias.
- Documentación viva: para decisiones, alcance, APIs, cambios y criterios de aceptación.
- Integración con repositorio y despliegue: para saber qué código se ha entregado y cuándo.
- Comunicación asíncrona: para reducir reuniones que solo repiten estado.
Herramientas como Jira, Azure DevOps o GitHub Projects suelen cubrir bien la parte de seguimiento; Confluence o Notion ayudan más en la capa documental; y un buen pipeline de integración y despliegue continuo evita que la entrega dependa de héroes internos. Lo importante no es el nombre del producto, sino que la herramienta refleje el flujo real del equipo y no lo fuerce.
Atlassian suele resumirlo bien cuando habla de gestión ágil: colaboración, flexibilidad y entrega continua. Yo añadiría una condición más: que el sistema de trabajo permita tomar decisiones sin perseguir información por cinco canales distintos.
Con la visibilidad montada, la pregunta pasa a ser qué medir para no confundir actividad con avance.
Las métricas que me dicen si el proyecto va bien de verdad
Si solo miras si el equipo está ocupado, casi siempre te engañas. En un proyecto de software yo prefiero mirar métricas que conecten trabajo, entrega y estabilidad. DORA, por ejemplo, es útil porque resume el rendimiento de entrega con cuatro señales muy prácticas: frecuencia de despliegue, lead time para cambios, tasa de fallos por cambio y tiempo medio de recuperación.
Estas son las que más uso para leer el estado real del proyecto:
| Métrica | Qué indica | Qué me preocupa si empeora |
|---|---|---|
| Lead time | Tiempo desde que una petición entra hasta que llega a producción | Demasiadas aprobaciones, bloqueos o colas invisibles |
| Cycle time | Tiempo que una tarea pasa en trabajo activo | Exceso de tareas abiertas, interrupciones o dependencias |
| Frecuencia de despliegue | Con qué ritmo se entrega valor real | Entregas demasiado grandes o miedo a publicar |
| Change failure rate | Cuántos despliegues generan incidencias | Pruebas insuficientes o automatización débil |
| MTTR | Tiempo medio de recuperación tras un fallo | Poca observabilidad o mala respuesta a incidentes |
Yo no me obsesionaría con tener muchas métricas, sino con que estén bien conectadas. Si despliegas más rápido pero también fallas más, no has mejorado; solo has movido el problema. Y si todo va “en plazo” pero nadie puede usar lo entregado, el proyecto está maquillando una mala ejecución.
Si una métrica sube sin que mejoren las otras, el proyecto avanza en apariencia, pero no en salud.
Los errores que más encarecen el desarrollo
Los proyectos no se descarrilan solo por bugs. La mayor parte del sobrecoste viene de decisiones débiles al principio o de hábitos que parecen inocentes pero se repiten cada semana. Yo veo cinco muy a menudo.
- Arrancar sin definir el éxito: si no sabes qué cambio de negocio debe producir el software, cualquier entrega parecerá útil.
- Permitir cambios sin filtro: no todo cambio es urgente ni todo requisito nuevo merece entrar en mitad del ciclo.
- Planificar por ocupación y no por capacidad: llenar la agenda del equipo no equivale a acelerar.
- Dejar las pruebas para el final: los fallos detectados tarde cuestan mucho más y rompen la confianza del negocio.
- Medir actividad en lugar de resultados: muchas reuniones, mucho tablero y poco valor entregado es una combinación cara.
La corrección de estos errores no suele requerir una gran transformación. Muchas veces basta con fijar mejor las prioridades, limitar el trabajo en curso, revisar dependencias cada semana y forzar una conversación honesta sobre lo que realmente está bloqueando la entrega. Lo que no haría nunca es asumir que el equipo “ya se organizará solo”. En software, el desorden tiende a crecer por inercia.
Y ahora mismo hay otro factor que cambia la manera de trabajar: la automatización y la IA bien encajadas en el flujo.
Lo que más pesa cuando el proyecto forma parte de la digitalización
En proyectos ligados a la digitalización de una empresa, yo miro menos el brillo de la herramienta y más el impacto en la operación. Si el software no reduce fricción, no mejora la toma de decisiones o no hace más fiable un proceso crítico, el proyecto puede estar técnicamente bien resuelto y empresarialmente mal orientado.
Hoy hay tres movimientos que veo claramente en los equipos que avanzan mejor:
- Automatización de tareas repetitivas: para liberar tiempo en análisis, validación y mejora.
- IA asistida: útil para resumir incidencias, clasificar tickets, detectar patrones y acelerar documentación, pero no para decidir sola el producto.
- Gobierno ligero pero firme: suficiente control para cumplir, auditar y priorizar, sin ahogar al equipo en aprobaciones.
En España, además, suele pesar mucho la parte de seguridad, protección de datos y trazabilidad de cambios. Si el proyecto toca información sensible, integraciones con proveedores o procesos críticos, esos requisitos no son accesorios: forman parte del alcance real. Y conviene asumirlo desde el principio, porque corregirlo al final sale caro.
Si tuviera que dejar una idea práctica para cerrar, sería esta: el proyecto sale mejor cuando la tecnología sirve a una decisión de negocio concreta, no cuando intenta impresionar por sí sola. En ese punto, la disciplina operativa importa más que las etiquetas metodológicas.
Un proyecto de software sano no es el que avanza más deprisa, sino el que aprende con rapidez, mantiene la calidad y convierte cada entrega en una mejora visible para el negocio. Si ordenas bien el alcance, eliges una metodología coherente, mides lo que importa y corriges pronto los bloqueos, tendrás mucho menos riesgo de entrar en la dinámica de retrasos y retrabajo que suele hundir este tipo de iniciativas.
